连日来,江苏一批涉及能源和交通的重大项目建设迎来了节点进展,为高质量发展开新局育新机。
【南通:中俄东线长江穿越工程掘进开钻】

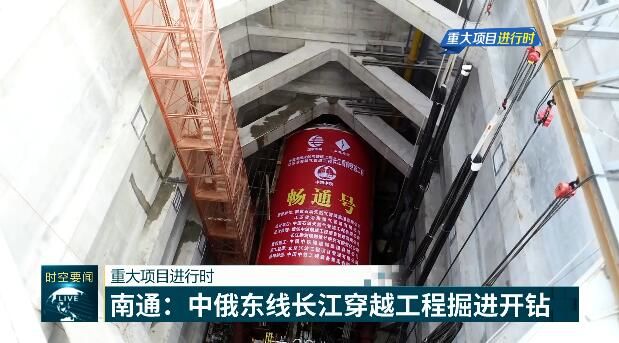

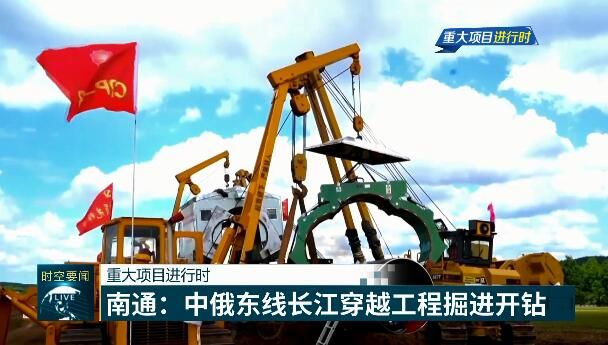

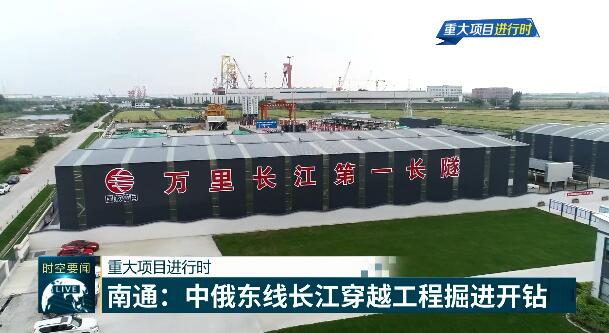

5月18日,中俄东线(永清-上海)天然气管道长江盾构穿越工程,在南通掘进开钻,这也是目前世界油气领域单向盾构掘进距离最长、埋深最深、水压最高、口径最大、施工环境最复杂的管道穿江盾构工程。工程使用了世界首台最小直径常压刀盘盾构机---"畅通号",克服了掘进过程中换刀次数多、空间小、穿越水域水压高等一系列难题。

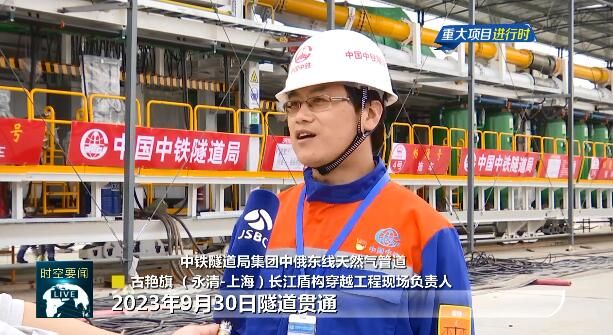

中铁隧道局集团中俄东线天然气管道(永清-上海)长江盾构穿越工程现场负责人古艳旗说:“‘畅通号’盾构机始发之后,将从江底依次下穿长江北岸大堤、新江海河、长江常熟海轮锚地长江主航道、长江刀鲚国家级水产种类资源保护区等,将按照每月450米的速度掘进,隧道计划2023年9月30日贯通。”
中俄东线管道项目途经河北、山东、江苏、上海,预计2025年建成投产,届时,俄罗斯天然气将直通长三角,日输气量超过5000万立方米,比现有输送能力提升近三倍,进一步助力长三角绿色发展。
【苏州:高压线“搬家”为沪苏湖铁路建设创造条件】

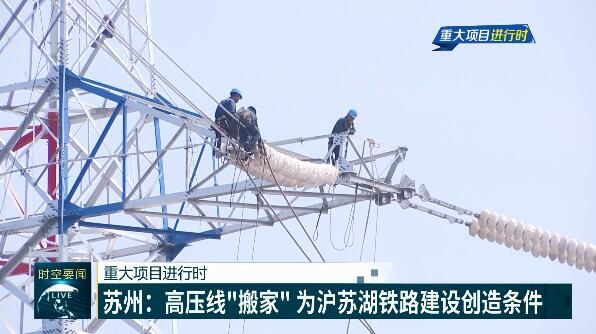

在苏州,沪苏湖铁路(苏州段)建设进展迅速。日前,工程完成了3个高压铁塔的停电迁改施工,5月19日已具备通电条件。这3座铁塔"搬家"后,可为沪苏湖铁路站前施工单位提供1500米以上的施工作业面。

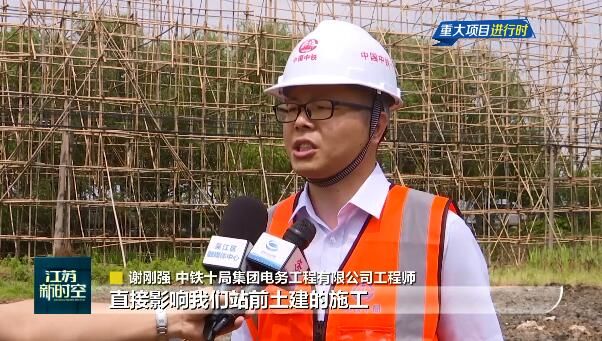

中铁十局集团电务工程有限公司工程师谢刚强说:“因为这一段±500千伏宜华线,直接影响我们站前十九局的站前土建的施工,这个线路我们迁改完成之后,极大地为我们沪苏湖铁路建设的工期做充足的准备。”
高压铁塔迁改后,沪苏湖铁路是长三角铁路网的骨干线路,东起上海市,途经苏州吴江区,西至浙江湖州市,线路全长163.8公里,其中江苏段约52.156公里,预计2024年具备通车条件,将进一步促进区域长三角区域一体化高质量发展。
(江苏广电总台·融媒体新闻中心记者陈志斌、姜晨光、周杨杨 南通中心站 吴江台、苏州台、南通台、海门台报道)
