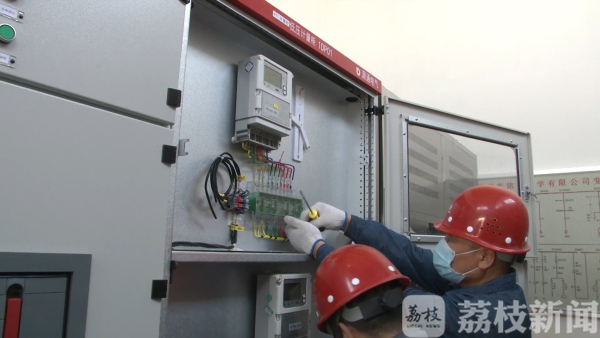

今天(4月30日),苏州首个享受“免审批”政策,并完成送电的电力接入工程完工,让复工复产企业有了充足的电能。
苏州铭龙化学有限公司原本是一家从事聚氨酯树脂等化学制品生产的企业,自复工以来,这家企业进行产业转型,需要在五一节前增加2条新的生产线。因此,企业原有的两台250千伏安配电变压器要分别增容到500千伏安和800千伏安,涉及2台配电变压器和1段30多米新接电缆的安装建设。让企业没想到的是,这个体量较大的用电改造项目会这么快就得以解决。
国网苏州供电公司市中供电服务中心大客户服务班班长 王明仁:“因为这个电缆不穿越主干道,开挖小于300米,符合我们本次免审批的要求,按照以往整个工程周期需要20天左右,此次免审批后,整个时长缩短了一半。”
苏州铭龙化学有限公司副总经理袁志强:“电力改造工程加速以后对我们产能提速,交货工期大大提高了。”
为进一步优化电力接入营商环境,今年4月,苏州高新区出台《苏州高新区进一步优化电力接入工程实施方案》,推出了提前项目服务、免审批、并联审批、缴费承诺、联合勘查、加速电力接入等多项切实可行的举措,全面简化接电手续,提高接电效率,助推企业高效复工复产。

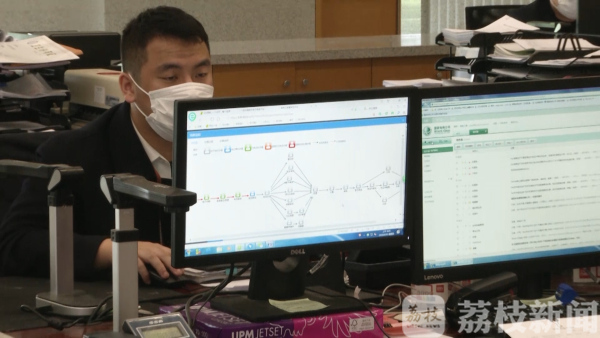

苏州市高新区审批局副局长 陈婷:“对涉及新建、铺设电力通道,包括300米以内,不涉及城市主次干道开挖的低压项目给予免审批,涉及到电路管护开挖的工程,我们也做了些缴费承诺制,联合审批,原来可能要跑多个部门盖章的话,完全线上运行之后,现在一个公章、一次出证,就可办好。”
(来源:江苏广电苏州中心站/钱一鸣 编辑/徐金吉)
