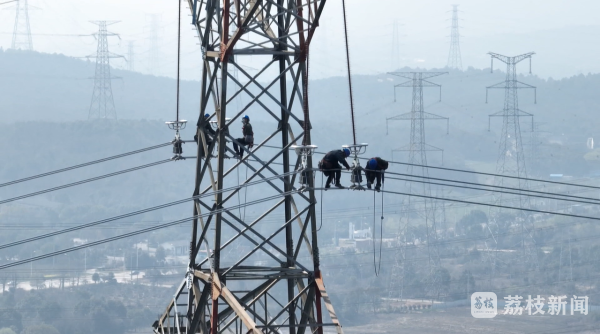

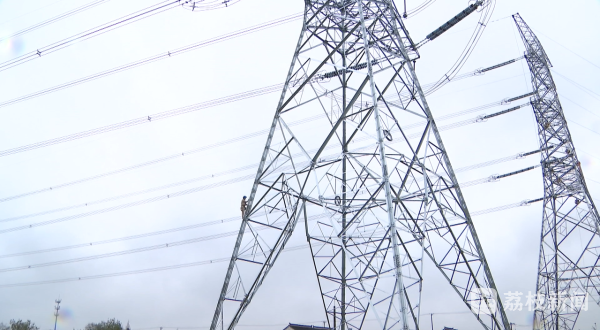

作为白鹤滩至江苏±800千伏特高压直流配套工程之一,3月18日,苏州500千伏梅里至木渎迁建线路正式投运,进一步缓解白鹤滩入苏工程通道资源,保障整体工程年底建成投运。

白鹤滩入苏特高压工程是我国“西电东送”核心枢纽工程,起于四川省凉山州布拖换流站,止于江苏省苏州市虞城换流站。该特高压工程配套的500千伏送出工程共有11回出线,全长132.6公里。虞城-木渎线路便是其中一条出线,该项目的建成,将有力保障400万千瓦清洁水电落地苏州。

根据规划,在苏州高新区、相城区境内,虞城-木渎新建线路与梅里-木渎线存在交叉,意味着虞城-木渎新建线路必须在上方跨越梅里-木渎线,“考虑到跨越线路的安全性,必须将虞城-木渎新建线路的铁塔升高,这样一来,塔高将超100米,不仅塔基占地面积增加近700平方米,而且还不满足无锡硕放机场半径55公里范围内的限高要求和规划铁路的技术规范要求。”国网苏州供电公司建设部党支部书记田强介绍说,“由于通道资源紧张,最终决定将梅里-木渎线进行迁移,并在西侧进行再建,为虞城-木渎线路‘让道’。”

“该迁建线路全长13公里,新建铁塔42基,其中两处跨越京沪高铁,9处跨越高等级道路,近半数塔基位于林地,还需拆迁房屋、设施等46处,拆除工业厂房超2万平方米。”田强介绍,“任务重、风险高,再加上疫情影响工期紧,此次改造工程压力大、困难多,非常复杂。”

为确保梅里-木渎线路迁建顺利进行,在2021年6月启动建设后,苏州供电公司全力推进工程各项属地保障工作。随着该线路的顺利投运,为白鹤滩入苏特高压直流配套工程提供了通道资源。
目前,白鹤滩虞城换流站和各配套送出工程均在有序推进中,计划于今年6月份首批投运400万千瓦容量,年底前将全面建成投运,供电能力达到800万千瓦。工程投运后,每年可输送电力300亿千瓦时,相当于替代受端地区原煤消耗1400万吨、减少二氧化碳排放2542万吨。
