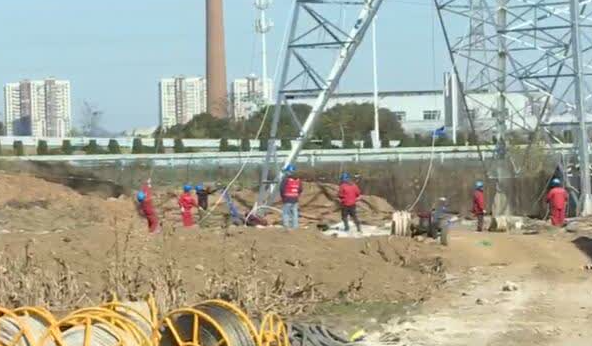

梦溪主变扩建220千伏送出工程有三处需跨阜溧高速施工,建设方提前搭好跨越架,在高速管理部门的配合下,将高速公路短暂封闭十分钟,三处跨越点同时作业,利用无人机和人工相结合的方式快速展放导地线,以确保短暂封闭后高速公路车辆能够正常通行。

主要考虑的一个问题就是导地线在展放的过程中会有掉落的隐患,我们在高速的两侧搭上跨越架,安排了专人在每一个点进行坚守,防止导地线过松或者过紧,有掉落的可能。。工期比较紧,任务比较重,涉及到的现场作业点比较多,我们需要克服原来需要三十天完成的工作量,现在压缩到十天之内来完成。

记者了解到,梦溪主变扩建220千伏送出工程的投运,将极大地缓解我市东部电网的供电压力,以确保“迎峰度冬”电力供应。
全线一共33基塔,目前已经完成了32基,除了一基在带电线路正下方的,目前正在等停电之后进行处理,其余已经全部完成。预计我们在十二月二十几号能够全部完工。这个工程的建设是整个镇江地区“迎峰度冬”一个关键节点性工程,工程投运之后能够将梦溪变的输送能量从95万千瓦提升到160万千瓦,能够大大地缓解整个镇江地区东部的供电压力。
