作为今年的省重大工程
河海大学常州新校区项目在推进过程中
可以说是不讲条件、不摆困难
在各相关部门的统筹协调下

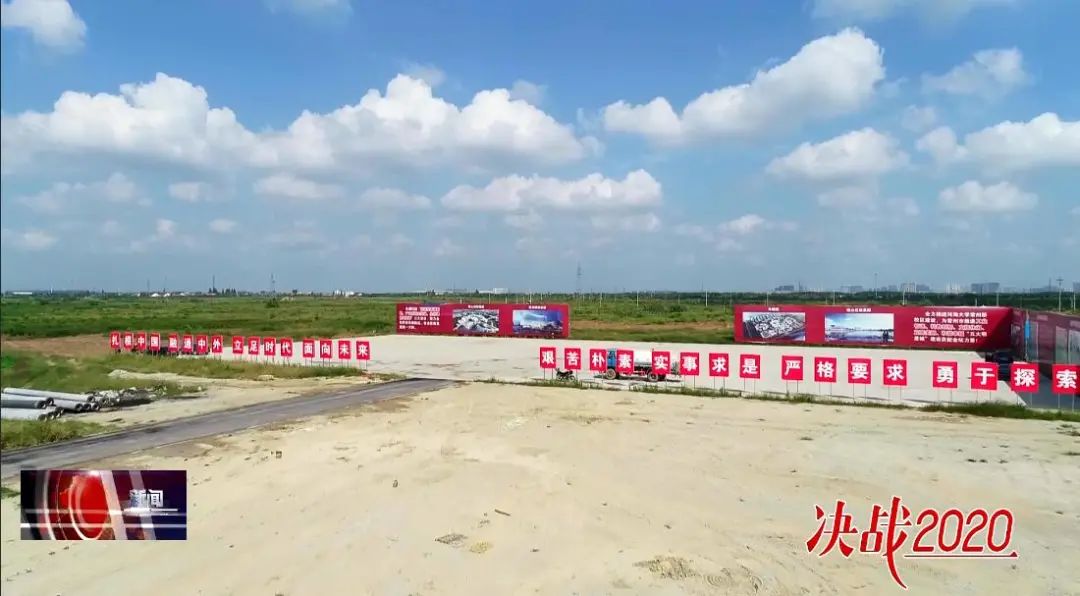

项目建设按下“快进键”
随着项目开工,河海大学常州新校区建设指挥部迎来更加忙碌的时刻。在指挥部外墙,“最大决心、最强干劲、最实作风、最优工程”十六字十分醒目,昭示着全区上下高速度、高质量推进项目的信心和决心。
我区成立了建设指挥部,统筹推进河海大学常州新校区及相关配套设施建设。同时,专门制定了《关于明确河海大学常州新校区建设各相关部门职责的通知》,排定新校区项目前期工作计划表。

江苏长荡湖旅游控股有限公司董事长陶俊:“我们公司是每天晚上碰头,把一天碰到的问题进行梳理,在度假区层面,也是每周开一次例会,对整个项目每周的进展进行评估,区里面指挥部,陆区长亲自挂帅,主要研究在推进过程中碰到的重点、难点问题。”

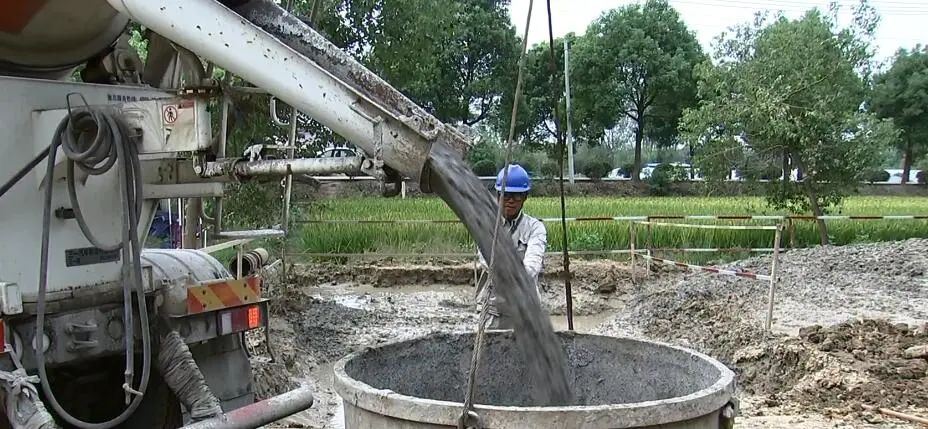

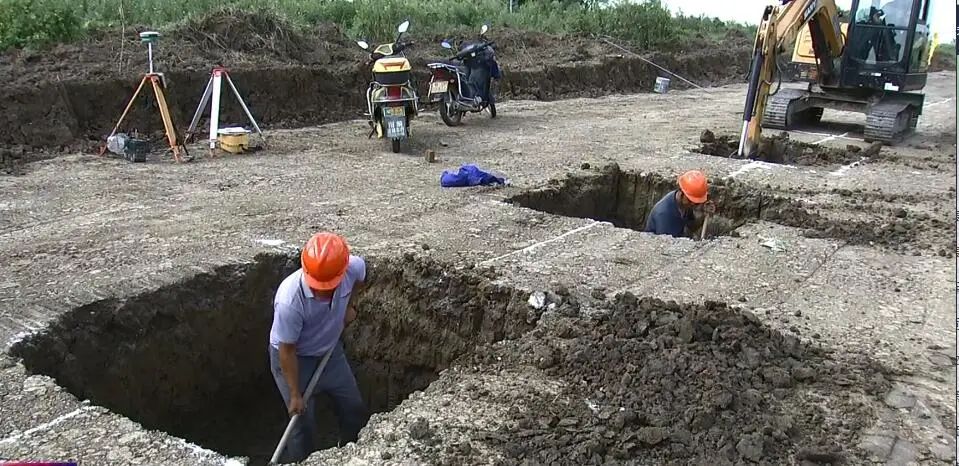

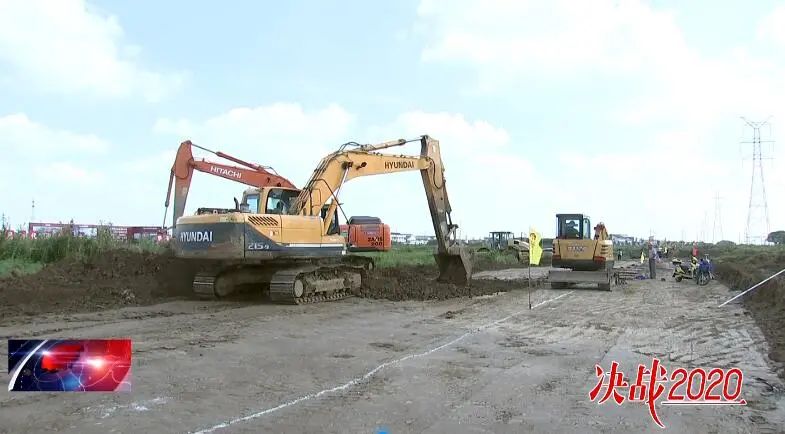

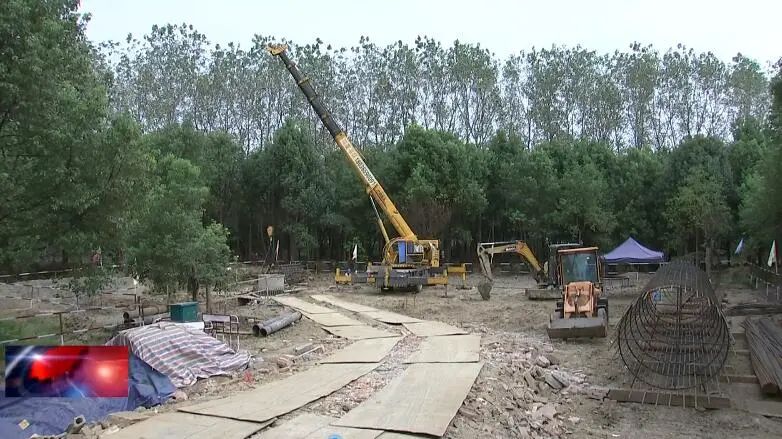

河海大学供电杆线迁移涉及新建杆塔60基,220、110千伏线路各1条,35千伏线路2条,共改造线路23.3公里。可以说是时间紧、任务重,罗春木和他的同事们9月22日就接到了开工通知。9月25日,110千伏水湖线17号桩基的施工现场开钻。
常州金坛金能电力有限公司工程分公司罗春木:“目前正在进行N17A腿(砼)浇筑,现场的作业人员一共有7人,由于工期紧张,在国庆节假日期间,我们决定现场作业人员以及项目管理人员正常上班。”
常州金坛金能电力有限公司副总经理柏杨:“我们公司前期已经组织召开了5次推进和协调会,完成各项工程的前期工程量确认和准备工作,目前现场的准备和机械进场都已经完毕。”
为服务好河海大学常州新校区项目建设,江苏省金坛长荡湖旅游度假区管委会成立建设工作专班,下设四个小组,加强统筹协调;江苏长荡湖旅游控股有限公司制定《项目主材主设备认质定价管理办法》等文件,确保各项工作落到实处;区住建局成立服务河海大学项目专项工作组,不定期召开建设服务推进会。各相关单位及时成立工作组,共同保障项目快速推进。
江苏长荡湖旅游控股有限公司董事长陶俊:“到目前为止,整个项目的项目建议书跟立项批文已经完成,环保部门对整个项目的环评也给予了批复。前期的一些杆线迁移正在往外迁。确保我们在短短的两年多一点的时间,将这个项目能够如期地完工。”
