明年3月底,园博会所有项目全部建成!

2020年05月21日 14:15:06 | 来源:徐州发布

字号变大| 字号变小

  明年5月,园博会将在徐州举办。

  目前,徐州正在加快推进园博会交通路网整体方案研究和建设工作。

  预计明年3月底,所有项目全部建成。

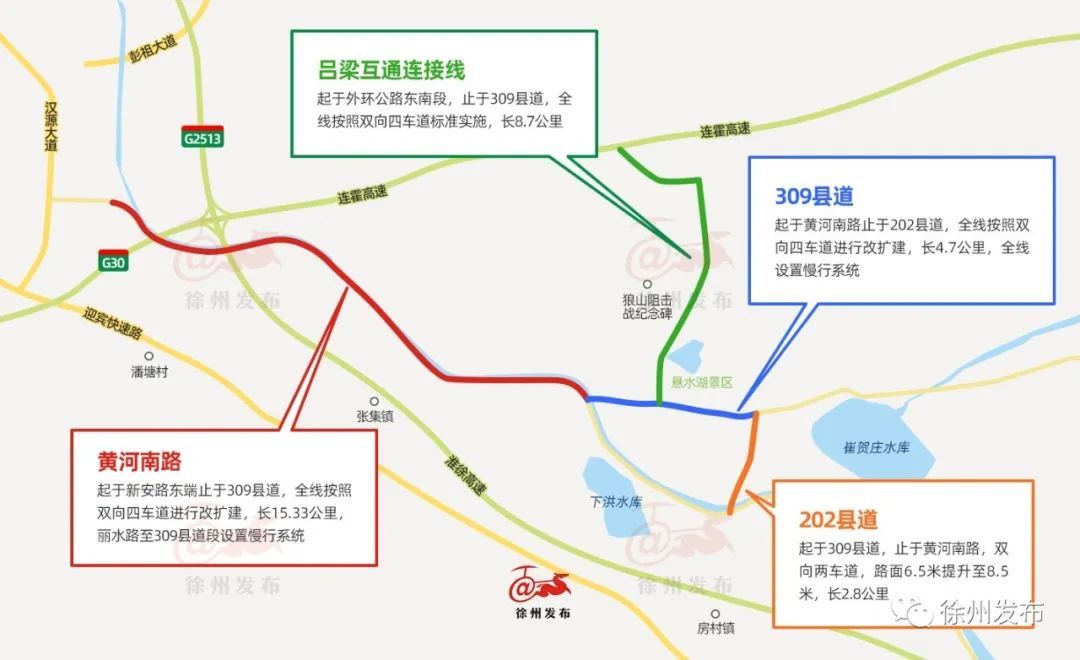

▲第十三届园博会配套交通路网示意图

优化园博会

周边交通路网

  园博会整体路网方案为:

  黄河南路起于新安路东端止于309县道,全线按照双向四车道进行改扩建,长15.33公里,丽水路至309县道段设置慢行系统;

  309县道起于黄河南路止于202县道,全线按照双向四车道进行改扩建,长4.7公里,全线设置慢行系统;

  吕梁互通连接线起于外环公路东南段,止于309县道,全线按照双向四车道标准实施,长8.7公里;

  202县道起于309县道,止于黄河南路,双向两车道,路面6.5米提升至8.5米,长2.8公里。

  以上4个项目全长31.53公里,加上连霍高速吕梁互通,5个项目总投资约14.6亿元。

  开发区344省道至外环公路东南段和外环公路东南环涉及园博会段落也同步实施,确保满足园博会交通需求。

各交通项目

均已开工建设

  黄河南路、县道309等4个项目:

  设计、报批、施工招投标等工作均已完成;

  各项目正在开展征迁工作;

  施工单位已完成项目部建设,人员、机械设备已进场,5月10日已正式开始施工。

  吕梁互通连接线经开区段:

  已完成设计、报批、施工招投标等工作;

  施工单位已进场;

  正在组织开展征迁工作,并同步开展施工。

  344省道经开区段:

  施工图设计已完成,项目采取EPC建设模式,

  招标公告已发布,5月13日开标,

  已先行安排雨污水管网施工单位进场。

  黄河南路云龙区段:

  已完成设计、报批工作;

  正在组织开展征迁。

  新安路—丽水路段:

  施工单位已进场。

  丽水路至云龙区铜山区交界段:

  已于5月11日发布施工招标公告,预计5月22日可确定中标施工单位。

  连霍高速吕梁互通、外环公路东南环项目:

  连霍高速吕梁互通初步设计和施工图设计已完成;

  现场征地拆迁工作基本结束;

  施工单位已经进场,正开展施工准备工作。

  外环公路东南环涉及园博会段落:

  吕梁山段路基施工基本结束,已经开展路面基层施工。

  相关项目涉铁、涉高速公路审批也有序推进。

  (来源:徐州发布 编辑/李明莉)
