上半年全市“四新”重大项目情况通报
一、总体情况
“四新”重大项目是指“新签约、新开工、新竣工、新投产”四类项目,其中工业项目要求计划总投资1亿元以上,服务业项目要求计划总投资3000万元以上,农业项目要求计划总投资2000万元以上。

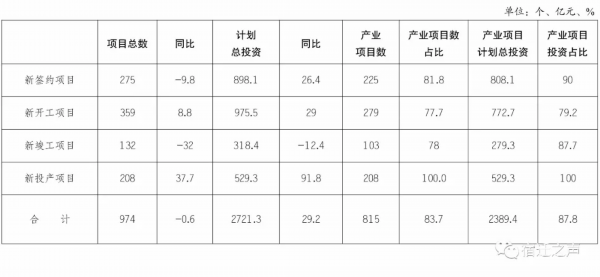

上半年全市“四新”重大项目974个,与去年同期持平,计划总投资2721.3亿元,同比增长29.2%。其中:产业项目815个,占项目总数的83.7%,计划总投资2389.4亿元,占计划总投资的87.8%。
新签约重大项目275个,同比减少9.8%,计划总投资898.1亿元,同比增长26.4%;其中:产业项目225个,占比81.8%,计划总投资808.1亿元,占比90%;
新开工重大项目359个,同比增长8.8%,计划总投资975.5亿元,同比增长29%;其中:产业项目279个,占比77.7%,计划总投资772.7亿元,占比79.2%;
新竣工重大项目132个,同比减少32%,完成投资318.4亿元,同比减少12.4%;其中:产业项目103个,占比78%,完成投资279.3亿元,占比87.7%;
新投产重大项目208个,同比增长37.7%,完成投资529.3亿元,同比增长91.8%;新投产项目全部为产业项目。
二、主要特点
上半年,“四新”重大项目主要呈现以下几方面特点:

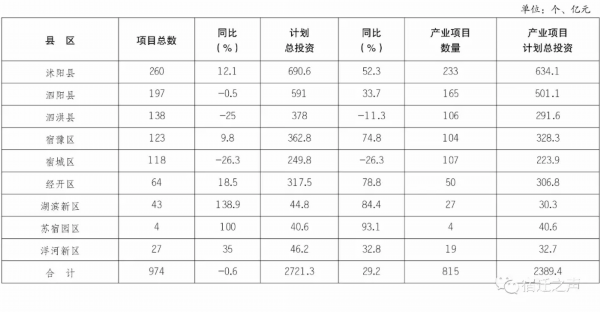

(一)县域项目占比不断提高。上半年,沭阳县、泗阳县、泗洪县“四新”项目累计共595个,占全市比重的61.1%,计划总投资1659.6亿元,占全市比重的61%。三个县域的项目数、计划投资额均超过全市比重的60%,比去年同期提高5.2个百分点。

(二)项目储备工作稳步开展。去除已开工建设的新签约项目,截止目前储备项目共有275个,计划总投资898.1亿元,项目平均单体投资额3.3亿元。其中超过10亿元的产业项目13个,计划总投资295.2亿元。

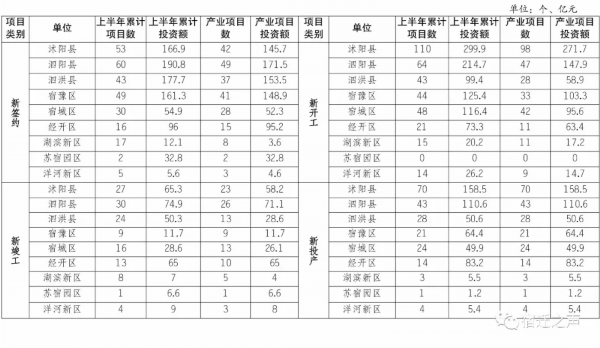

(三)发展新动能不断涌现。上半年,全市新投产项目208个,完成投资529.3亿元,较去年同期分别增长了41.6%、91.8%,其中沭阳县70个,完成投资158.5亿元;泗阳县43个,完成投资110.6亿元;经开区14个,完成投资83.2亿元。在越来越复杂的经济形势下,项目推动持续有力,不断形成新的经济增长点和现实生产力,为全市经济社会发展提供有力保障。
(四)区域发展重点突出。从今年新签约项目来看,泗阳县纺织服装、家居制造产业项目较多,占比48.9%;湖滨新区、洋河新区主要为服务业和农业项目,占产业项目的比重分别为75%、50%;经开区工业项目占比达到93.8%,其中“2+1”产业项目占比超过80%,产业集聚度较高;苏宿园区全部为工业项目。
三、存在问题
(一)工作成效差距明显。从上半年“四新”重大项目的数量和投资看,各县区、开发区之间的差距明显。沭阳县“四新”项目共260个、计划总投资690.6亿元,占全市比重分别达26.7%和25.4%,位居各县区、开发区之首;三个县呈现出明显的梯度差,从项目数看,泗阳比沭阳、泗洪比泗阳分别少约60个项目;从投资额看,泗阳比沭阳少约100亿元,泗洪比泗阳少200多亿元,泗洪的项目数和计划总投资相当于沭阳的一半;在各开发区中,市经开区项目数量和计划总投资遥遥领先,总计64个项目,仅比其他各开发区总和74个项目少10个,计划总投资317.5亿元,远远超过其他各开发区总和131.6亿元;苏宿园区上半年“四新”项目最少,4个项目计划总投资40.6亿元。(详见附件2)

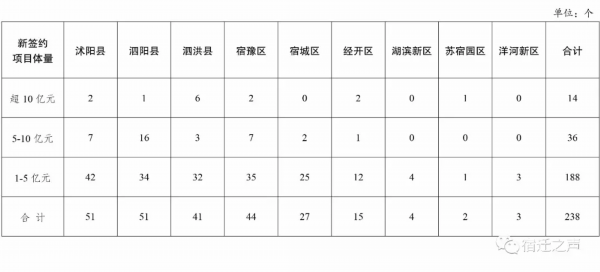

(二)项目总体质态不优。一是缺少龙头型项目。从上半年新签约项目看,10亿元以上的产业项目数量较少,共计13个。其中泗洪县最多,有5个10亿元以上签约项目,实现近年来项目招引的重大突破,如能落地将有效扭转产业投资状况;沭阳、宿豫、经开区分别有2个,泗阳、苏宿园区各1个。二是主导产业项目不足。上半年新签约项目中,符合各地“2+1”产业定位的项目为130个,占产业项目总数的63.7%,产业集聚的发展要求突出性不强。三是项目体量总体偏小。泗洪县31个新签约工业项目,占总签约项目的72.1%,但投资额仅占56.8%,工业项目的单体规模偏小;洋河新区、湖滨新区新签约工业项目单体规模为1亿元。

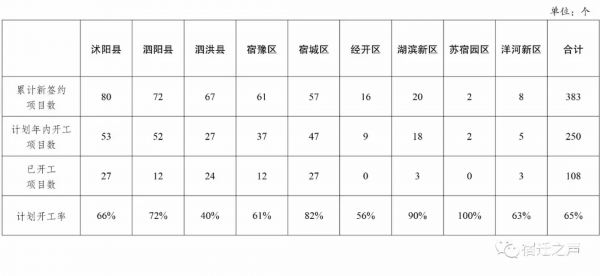

(三)签约项目转化不快。上半年,全市累计新签约项目383个,年内计划开工项目250个,年内计划开工率为65%,其中已开工建设项目共108个,新签约项目转化率为28.2%,新签约项目转化开工的比例仍然不高,项目转化速度不快。年内计划开工新签约项目250个,目前完成计划任务的43.2%,与时间过半任务过半的要求相比,低了6.8个百分点。计划开工率较高的是沭阳县、宿城区、湖滨新区,分别为66%、82%、90%;计划开工率较低的是泗洪县、经开区,分别为40%、56%。

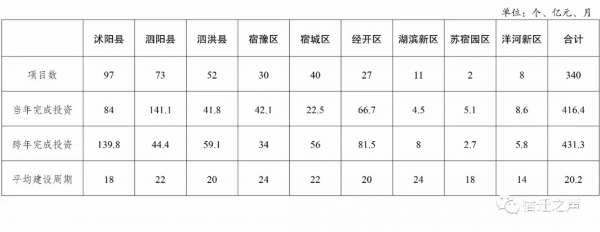

(四)项目建设周期偏长。从上半年新竣工项目情况看,项目的平均建设周期为20.2个月,其中洋河新区项目平均建设最短,为14个月(项目体量小,平均单体规模1.1亿元,建设周期相对较短),沭阳县、苏宿园区为18个月,其他县区、开发区均在20多个月。如瑞泰电子项目、格力大松生活电器项目建设周期达到4年(48个月),项目分期建设,时间跨度较大。
